31 décembre 2006

Mission 2006 accomplie

Les plafonds de la montée d'escalier et de la mezzanine sont poncés et ont reçu leur première couche de peinture. Les murs aussi sont peints dans l'escalier et sur la mezzanine. On ne devrait plus être blanc si l'on se frottait un peu aux murs!
Il ne reste plus qu'à souhaiter une bonne année 2007! Bon courage à ceux qui font construire avec notre cher constructeur (ou d'autres..) et réfléchissez bien si vous voulez faire construire!

30 décembre 2006

Bureau fini, ou presque

Ca y est, le bureau est installé et les ordinateurs opérationnels. Il ne manque plus que la tapisserie. Il va falloir attendre que le tapisseur en chef arrive.

29 décembre 2006

Bureau prêt


Le bureau est prêt à être emménagé. C'est au programme de demain.
En tout cas, le parquet à clipser couleur peuplier de chez Brico dépot va extrèmement bien à poser! Ca n'est pas un premier prix mais moins de 4h pour l'installer seul dans les 12m², c'est plutôt bien! A conseiller...

28 décembre 2006

Fin de peinture du bureau

Le bureau est tout blanc: murs et plafond. Il ne manque plus que la troisième et dernière couche de peinture sur le plafond. Demain, le programme est limité à une couche de peinture et à la pose du parquet. Samedi sera consacré à l'amménagement, et peut être, au ponçage de la montée d'escalier et de la mezzanine pour bien finir l'année!

Peinture du bureau

Le plafond du bureau a été enduit et poncé hier. La peinture va commencer d'ici quelques minutes. Le planning des travaux est tenu, pas comme notre cher constructeur Demeures de Province qui n'a toujours pas fait venir les plaquistes (pour la salle de bain en haut) et le plombier! Ca n'est pas urgent mais ca fait plus d'un mois maintenant!

27 décembre 2006

Les travaux repartent

Noël est passé et il faut profiter des quelques jours qui restent avant la fin de l'année pour épuiser les derniers jours de vacances 2006 afin de faire avancer les travaux.
Le bureau est dégagé, prêt à se faire beau...

22 décembre 2006

Vacances

Pendant quelques jours, les travaux ne vont pas avancer mais la semaine entre les fêtes devrait être propice à une avancée significative du bureau... si le courage ne manque pas!

17 décembre 2006

Un garage dégagé


Encore un week end peu productif. Tout de même, des petites choses ont été faites.
- Le garage a été un peu rangé et l'on peut rentrer maintenant 1 voiture. La deuxième ne pourra être utilisable avant le printemps prochain avec l'installation d'un abris de jardin...
- Afin de pouvoir manoeuvrer plus facilement, le grand tas de cailloux noirs (environ 6-7 m3) a été un peu étallé et étendu.
-Enfin, des arrêts de portails ont été scellés.
Malheureusement, le bureau n'a pas été débarassé avant de faire les travaux avant la fin de l'année! Ca sera pour la semaine prochaine maintenant.

11 décembre 2006

Allée derrière la maison


Samedi, le terrassier avait profité pour nous faire une petite allée derrière la maison afin de ne pas mettre plein de terre à chaque fois que l'on mettait les pieds dehors. C'est pratique et cela fait propre.
Le week end n'a pas été fructueux en autres travaux à part quelques détails de décoration: cadres accrochés, barre à rideau et porte manteau. C'est peu mais il fallait le faire...

09 décembre 2006

Petite journée


La journée n'a pas été très prolifique pour les travaux: un peu de décoration de Noël et du terrassement. Le terrassier a fini l'évacuation des goutières dans le puit et fait un 'chemin' derrière la maison. Ca change! Mais il va falloir re-nettoyer le trottoir à cause de la pelleteuse! Tant pis. On peut l'excuser car il a bien travaillé sur le terrain.

08 décembre 2006

Terrain clos

Grosse surprise ce soir en voyant que les derniers centimètres étaient terminés. Enfin, le terrain est complètement clos! Voilà une bonne chose de faite!

07 décembre 2006

Fin de terrassement programmée

Le terrassier va passer samedi pour finir les descentes de gouttières. Il faudra espérer pour lui que le temps ne sera pas trop mauvais.
Les derniers centimètres de clôtures ne sont toujours pas terminés! Ils ne sont pas pressés d'être payés! C'est dommage car on ne peut pas laisser le chien libre dans le jardin, même s'il n'y a pas d'herbe!
Sinon, les travaux n'ont pas beaucoup avancé depuis dimanche. Seuls des porte-manteaux et des poses serviettes ont été installés dans la salle de bain.
Les prochaines avancées ne sont prévues que pour dimanche.

03 décembre 2006

Journée bien remplie


Malgré une matinée pluvieuse et venteuse, le bel après midi a permis de finir d'installer le portillon et de nettoyer le trottoir: il faut dire qu'il y avait plus de 2 cm de gadoue (merci le terrassier de m.... de notre cher constructeur!). Enfin, on peut rentrer sans avoir plein de boue!
Il restera encore l'automatisme à installer, mais on va le faire un peu plus tard. Car il reste encore d'autres travaux un peu plus urgent.
(suite portail)

02 décembre 2006

Quoi de neuf docteur?


Vendredi, le carrelage a été changé par une autre équipe qui était venue avec le patron. Enfin, le travail est bien fait! Ca n'est pas parfait mais c'est tellement mieux.
La tapisserie du salon séjour est terminée depuis hier. Le plafond de l'escalier et de la mezzanine est enduit. Ca change aussi!
Ce matin, nous avons eu la surprise de voir l'entreprise qui posait le grillage venir fermer enfin le terrain. On ne les attendait que mardi. Mais ils vont encore venir mardi pour finir les 50cm entre la clôture du voisin et le poteau du portail.
S'il ne pleut pas dimanche, le portillon sera peut être fermé demain soir...

30 novembre 2006

Bientôt la fin de la tapisserie en bas

Il ne manque plus que la frise pour que le salon séjour soit finie. Avant, la suite de la tapisserie, il va falloir recommencer le ponçage et la peinture dans les autres pièces. Et ça, il va falloir attendre quelques semaines!
La fin du portail parait bien compromise pour ce week end avec une météo bien pluvieuse! De toute façon, le grillage ne sera pas mis avant lundi ou mardi...

29 novembre 2006

Toujours la tapisserie

Le salon séjour est en cours de pose de la tapisserie achetée il y a bientôt 3 ans (pour la construction théorique de la maison à Saint Aubin sur Gaillon). Ca va, elle plait toujours à madame! Ouf!

28 novembre 2006

Chambres des filles tapissées

La tapisserie a bien avancé: voici la chambre de la grande et plus bas, la chambre de la petite. Au moins, il y a des choses qui avancent! Merci papy!
Comme les carreleurs voulaient enlever la colle (qui sert de joint!) sur les murs à la meuleuse (bonjour la poussière), papy l'enlève lui même avec un marteau et un burin.
Sinon, nous avons envoyé un beau mail au constructeur pour qu'ils envoyent une autre équipe de carreleur pour corriger les défauts de carrelage. On attend une réponse...

27 novembre 2006

Bourrins

Les carreleurs (les mêmes que ceux qui ont fait la maison) sont passés a 17h50 pour 'récupérer' leurs erreurs. Ils ont fait presque pire que mieux: ils ont changé 8 carrelages mais cassé 2 anciens. En plus, les nouveau carrelages mis ne sont pas trop droits... Bref, Demeures de Province va encore entendre parler de nous. Ca n'est pas de notre faute si les ouvriers employés sont de vrais incompétents!

26 novembre 2006

Portail posé

Non sans mal, le portail est posé. Il manque encore le portillon, mais le poteau au milieu (une tour de Pise en plus petit) n'est pas à abattre! C'est déjà ça!

25 novembre 2006

Cuisine, la suite

Voila la cuisine avant les finitions: il reste encore 2 jours pour mettre les fileurs, les plinthes, les caches lumières... sans compter le carrelage et surtout mettre une planche de 2 cm sur les murs pour combler le vide sanitaire de la cuisine. On avait commandé des plan de 65 cm de largeur mais on a reçu des 63, alors que sur la facture, ce sont bien des 65cm! Passons sur ce n'ième' problème.
Les chambres sont toujours en cours de tapissage. Les photos seront disponibles dès que les frises seront mises.
Demain, si tout va bien, le portail sera posé...
(suite de la cuisine)

Nous sommes connectés au Web!


Voici le premier message de la nouvelle maison. Il faut dire que la 'vieille' maison a été vendue ce matin chez le notaire. Au revoir Canappeville!
Sinon, le plan de travail de la cuisine est coupée. Il faut encore le fixer mais la plaque de cuisson, mais elle est fonctionnelle.

24 novembre 2006

Surprise, encore...

Cette fois ci, c'est une bonne surprise: le directeur et le chef de chantier sont venus voir les 'soucis' dans la salle de bain en haut. Ils ont minimisé le problème mais vont faire venir les plaquistes. Nous ne pensions pas qu'ils repasseraient, surtout après avoir reçu leur chèque des 5%...
Sinon, la maison avance doucement: le plan de travail de la cuisine est en cours de pose et la tapisserie des chambres des filles commence à prendre forme.
Nous devrions avoir l'ADSL très prochainement!

22 novembre 2006

Nouvelle surprise

En regardant de plus près dans la salle de bain à l'étage, on a remarqué que des placos avaient été peints en vert, pour imiter le placo hydrofuge! Et il y a pas mal de morceaux de placo non hydrofuge (et non peint à la queue de vache!) dans le reste de la salle de bain. C'est de la tromperie, non? Le constructeur a été mis au courant...
Sinon, l'emménagement continue correctement. Mais, non n'avons toujours pas l'ADSL. Le prochain post se fera dès que possible.

20 novembre 2006

Déménagement terminé

Nous habitons enfin la nouvelle maison d'Aubevoye depuis samedi. Nous vivons encore dans les cartons mais ca commence enfin à prendre forme. Nous remercions tous les déménageurs qui ont participé au périple de samedi à dimanche.
Pour notre cher constructeur, nous n'avons plus de nouvelles depuis la remise des 5% : le carreleur n'est pas venu ce matin et tout comme l'éléctricien! Bizarre, non?
Prochain 'post' dès que possible...

17 novembre 2006

Dernier message avant déménagement

Aujourd'hui, les derniers ponçages ont été fait et les 2 couches de peintures aux plafonds du bas & de notre chambre vont être passés. Les murs du salon, du cellier et une partie du palier ont aussi reçus leur sous couche de peinture.
Maintenant, c'est l'opération nettoyage des poussières d'enduit et démontage des meubles...
Les messages reprendront dès la réouverture d'internet à la 'nouvelle' maison.

16 novembre 2006

Compte à rebours

Il ne reste qu'un jour de travail avant le déménagement.
Sinon, l'armoire de salle de bain est finie. Les plafonds de cuisine, salon et séjour sont poncés. Il reste encore l'entrée à poncer ainsi que quelques 'rattrapages' d'enduit dans le salon et la cuisine. Le plafond de notre chambre est aussi enduit.
Enfin, les 4/5 des murs du salon, séjour et entrée sont peints (une sous couche avant papier peint).
Demain, encore du ponçage et de la peinture sont au programme. Et la clôture devrait commencer à être posée. Fin prévue mardi prochain.

15 novembre 2006

Enfin au sec

Voici une avancée visible: l'allée en préparation bitume est faite. Mr Ferrand a bien bossé! Il a fait venir tout de même 3 semi-remorques. Il y a un peu de stock pour remblayer et pour lui revendre dans les parages...
Sinon, à la maison, le plafond de la cuisine et du salon sont enduits, ainsi qu'une bonne partie du séjour. Il reste encore l'entrée. Les murs du bas sont poncés. Les placards de notre chambres sont en partie aménagés.
Demain, ponçage des plafonds et peinture aux murs sont au programme...
Enfin, toutes les réserves ont été levées et même le carreleur va repasser lundi pour corriger les erreurs. Pourvu que cela continue comme cela avec Demeures de Provinces... Nous restons vigilants tout de même!
(suite portail)

14 novembre 2006

Salle de bain terminée

Enfin, la salle de bain est quasi terminée. ouf. Il reste encore le placard à faire mais cela devrait être fait demain.
La chambre de Louise a aussi son parquet. En tout cas, les nouveaux parquets à clipser vont vraiment bien à poser: 5h pour faire 11/12m², découpes comprises ainsi que la pose de la sous couche, c'est pas mal.
Sinon, le terrain a changé un peu de tête et l'allée devrait être finie demain. Il restera encore une descente de gouttière à brancher sur le puisard de 3m de profondeur. Ca sera une petite réserve d'eau pour arroser les fleurs pendant l'été!

13 novembre 2006

Salle de bain presque terminée


Encore une journée bien remplie. La salle de bain est bientôt finie : la douche est fonctionnelle et la baignoire est habillée. Pour le sèche serviettes, ça n'était qu'un joint non "fillassé" et pour la balnéo, un réparateur va venir. Ouf! Demain, "Chouchou" va finir l'évier et le carrelage sous le radiateur ainsi que les derniers joints. Le terrassier va aussi venir demain (le tracto-pelle est déjà sur le terrain). On va enfin avoir une allée digne de ce nom.
Sinon, les portes ont toutes des poignées et la chambre de Clémentine a son parquet (sans les plaintes).

12 novembre 2006

Meubles posés


Ca y est, la cuisine a encore bien avancé. Il ne reste plus que le plan de travail ( avec l'évier et la plaque de cuisson) ainsi que les finitions. J'espère que plans arriveront vite car nous les avons commandé il y a plus de 3 semaines! En attendant, on a placé des vielles plaques en agglo... (suite de la cuisine)







Le haut aussi a encore blanchit avec une dernière couche sur le plafond de la chambre des filles, sur leurs portes et sur les murs de la mezzanine. Par contre, la salle de bain n'est pas encore fonctionnelle car le sèche serviette fuit et je vais devoir le ramener demain matin. Enfin, sur la baignoire balnéo, le moteur pour l'air a rendu l'âme! Heureusement, il reste encore le moteur pour les jets d'eau!

11 novembre 2006

Cuisine, le début

Grâce au bon coup de main de Kty & Philippe, la maison prend forme: la cuisine a bien avancé et l'étage commence à bien blanchir. En parallèle, madame nettoie les vitres et les toutes les cochonneries du carreleur qui a mis du ciment partout!
Demain, on continue...

10 novembre 2006

Avancée de la salle de Bain

Je n'ai pas fait grand chose prévu au programme aujourd'hui! Pourtant, je n'ai pas arrêté de la journée: un peu de peinture, d'enduit et 36000 petites choses...
Sinon, la salle de bain avance: la baignoire balnéo est montée (complètement fonctionnelle) et en cours d'habillage. La douche a eu le droit à un réagréage car le carrelage n'est pas droit et dans le mauvais sens par rapport à l'évacuation.
Il reste encore à amener les meubles de cuisine ce soir pour un début de montage demain. On n'est pas couché!

09 novembre 2006

Redémarrage des travaux

Une deuxième couche de peinture a été passée sur le plafond des chambres des filles et de la salle de bain. Il y a quelques de défauts mais on va les laisser. Par contre, en faisant la première couche de peinture sur le plafond de notre chambre, il est clair qu'il va falloir l'enduire complètement car les bandes de placos sont assez mal faites. Dommage! Ca devrait être mieux dans les autres pièces car des 'bandeurs' ont bossés toute la journée en haut pour 'corriger' les défauts.
Pour finir par un note positive, nous avons trouvé pourquoi il n'y a plus de bouton de la fermeture électrique du Velux de notre chambre: c'est fait par télécommande! On n'en demandait pas autant!

Jour J


Malgré une réunion de chantier correcte avec le chef de chantier, le directeur et un expert nommé par Demeures de Province, la remise des clés a été houleuse: ils nous ont fait le chantage aux clés (cela a été filmé pour garder des preuves!) car plusieurs réserves (mineures) ont été signalées. Le compromis a été trouvé en donnant le chèque de 5% à l'expert (en gage). On se revoit dans 1 semaine avec le directeur et l'expert pour vérifier que tout est fait et l'expert donnera, à ce moment là, le chèque au constructeur.
Depuis, les travaux sont repartis.... Et il ne va pas falloir chômer!

08 novembre 2006

J-1

Ca y est, le jour fatidique approche. Cependant, je pense qu'il risque d'y avoir quelques "détails" qui vont être oubliés... Nous ferons la liste demain matin. Il va y avoir des réserves, mais il ne vont pas nous faire le chantage aux clés car ils vont devoir payer pour tous les jours de retard.
En tout cas, le planning va être chargé après.
Sinon, le terrassier vient de prévenir qu'il ne pourra pas être là vendredi. Il viendra mardi et mercredi. Sinon, on risque de faire le déménagement dans la gadoue! Ne parlons pas de malheur...

07 novembre 2006

J-2

Aujourd'hui, la maison est raccordée au Gaz naturel. On verra vendredi si la chaudière fonctionne... En tout cas, il fait froid dans la maison.
Sinon, les bandes ont été mises ce matin et le maçon a aussi fait les joints du muret de cuisine: leur travail semble fini. Par contre, il n'y avait toujours pas de bouton pour le volet de notre chambre. Ca n'est pas très pratique pour le fermer!
La maison est à peu près propre. Pourvu que le terrain le soit aussi le jour de la remise des clés!

06 novembre 2006

J-3

Aujourd'hui, il y a eu le passage de l'électricien qui a déplacé les boutons de cuisine qui gênaient et réparé les télé-rupteurs qui ne devaient pas être correctement reliés. Par contre, le volet électrique du velux de notre chambre qui ne fonctionnait pas n'est toujours pas opérationnel mais surtout, il n'y a plus de boutons! Bizarre...
Les bandes placo dans le placard, de la descente de l'eau de la salle de bain en haut ainsi que le coffrage de l'IPN (la grosse barre en fer) du rangement en haut ne sont pas encore fait. Le garage est complètement vidé mais mon reste grosse gaine rouge a disparu! Normalement, je n'en ai plus besoin. Par contre, il y a toujours autant de déchets sur le terrain. Est ce que cela sera nettoyé avant la remise des clés? Affaire à suivre...

05 novembre 2006

J-4

Une journée bien remplie avec le ponçage des enduits de la veille, une première couche de peinture au plafond et la couche d'impression sur les murs (pour tapisserie d'ici quelques semaines) pour les chambres des filles.
La salle de bain a elle aussi reçue sa couche au plafond et dans le placard. Enfin notre chambre a été poncée et enduite en partie au plafond. On a fini à 21h! On ne fera pas cela tous les week end...
Au fait, le recommandé était bien de notre cher constructeur pour la remise des clés le jeudi 9 novembre à 11h. L'après midi servira à passer la deuxième couche au plafond et pour poncer et peindre le plafond de notre chambre.

04 novembre 2006

J-5

Quelle surprise cet après midi en voyant le volet de devant ouvert, alors que je pensais qu'il était fermé hier soir. J'avais du mal voir dans la nuit...
Mais non, le super maçon était passé! Pour une fois, il n'a pas trop mal travaillé! Et en plus un samedi, lui qui ne venait qu'un à deux jours par semaine!
Sinon, l'escalier est bien posé. Nous avons commencé à poncer les murs et plafonds des chambres des filles ainsi que le plafond de la salle de bain.


Un peu d'enduit est nécessaire à l'étage car le travail est largement moins bien fait qu'en bas! Il n'y a pas photo. Mais tant pis, le temps est trop court pour faire selon les règles de l'art en enduisant tous les plafonds. Ca sera moins bien fait qu'à Canappeville! Il faut qu'un minimum soit fait avant le déménagement prévu le 18 novembre!

03 novembre 2006

J-6

Ca y est, l'électricité est arrivée! Nous pouvons enfin rentrer dans la maison par le garage. Samedi après midi et dimanche seront réservés au ponçage et à la peinture en haut. On a reçu la bénédiction du chef de chantier!
Sinon, la vitre de la porte tiercé est enfin identique à celle de la porte. L'escalier est posé ainsi que le placard sous l'escalier. Enfin, le muret est posé, il ne reste plus que les briquettes pour la déco.
Il reste encore quelques détails mais ça commence enfin à ressembler à nos voeux.
Et pour terminer, nous avons reçu un recommandé (la réunion de remise des clés?)... On ira le chercher demain matin.

02 novembre 2006

J-7

Ce soir, tout ce que j'ai pu voir dans le noir, c'est que les volets roulants étaient fermés (enfin les rails ont été posés) et j'ai pu voir des marches d'escalier. On verra mieux demain quand EDF viendra mettre le 'jus'.
Sinon, le rendez vous de remise des clés est prévue pour le 9 novembre à 11h. On a eu un coup de fil. On attend la lettre recommandée... Comme je suis mauvaise langue, elle ne sera pas envoyée comme prévu au contrat au minimum 7 jours avant la date... Nous dirons que c'est une habitude de la part de notre cher constructeur!
Enfin, la mise en route de la chaudière est prévue vendredi 10 novembre en même temps que le terrassier et France Télécom. Ca va être chargé vendredi prochain!
Plus que 7 jours...

31 octobre 2006

Profil bas

La réunion de chantier s'est plutôt bien passée: les prochains travaux sont prévus jeudi et vendredi pour l'escalier et le muret de cuisine ainsi que les derniers placos. Le chef de chantier s'est excusé pour la non réunion de chantier d'il y a 15 jours. Il a noté toutes nos remarques... La remise des clés est prévue pour le 9 novembre et nous obtiendrons, théoriquement les consuels électriques et quali-gaz vendredi quand EDF passera, même sans le chèque des 95%?!
Le mail de Madame d'hier a fait effet! Tous les points litigieux étant mis en exergues, ils n'ont pas voulu continuer leur petit 'jeu' de l'illégalité. Tant mieux. Pourvu que cela dure encore une semaine!

30 octobre 2006

Allo?

Toujours pas d'escalier ce soir... Mais nous avons reçu l'appel de fond pour les 95% (moins de 15 jours légaux avant la date fatidique de la remise des clés...) en précisant que l'escalier ne faisait pas parti de l'appel de fond. Dommage, ceci n'est pas écrit dans le contrat. Demeures de Province ne joue pas dans la légalité, surtout pour essayer de nous faire porter le chapeau pour leurs retards! Dommage que madame connaisse bien les lois et les clauses abusives.
Demain, nous aurons enfin une nouvelle réunion de chantier, demandée depuis 1 mois bientôt! Ca encore, ça n'est pas très légal de ne pas vouloir organiser des réunions!
Sinon, le branchement gaz a été fait vendredi dernier. Au moins Sani-Chauff est rapide...

26 octobre 2006

Enfin des nouvelles

Nous avons enfin reçu une réponse à nos mails (après avoir conditionné la remise du chèque à la visite du chantier...): Mardi soir à 17h. Nous ferons l'effort d'arriver à l'heure.
Par contre, nous ne recevrons pas le consuel électrique (ni le consuel Qualigaz) avant le paiement des 95% mais ils ouvrirons la maison pour EDF le 3 novembre. Cependant, sans le consuel, EDF n'ouvrira pas le compteur (il ne sera que posé). Et comme nous n'avons toujours pas reçu l'appel de fond des 95%! Nous aurons obligatoirement des réserves sur le chauffage, l'installation électrique, les volets roulants... car nous n'aurons pas pu l'essayer avant la remise des clés! C'est se tirer une balle dans le pied, non?

25 octobre 2006

Il y a quelqu'un?

Comme d'habitude, pas de nouvelles du constructeur! Mais nous nous en doutions... Et vous aussi , non?
Nous avons entendu que Cléverte aurait racheté Demeures de Provinces il y a plusieurs mois! Cela nous a vraiment surpris! Nous n'avons pas pu avoir d'autres informations sur ce rapprochement entre ces 2 constructeurs de maisons en normandie. Si quelqu'un a des infos sur cela, nous sommes intéressés.

24 octobre 2006

Pas de nouvelles du constructeur...

On n'en attendait pas mieux de Demeures de Provinces qui ignore toutes nos demandes écrites de réunion de chantier... Dommage, car c'est un début de preuve de leur mauvaise foie!
Bref, il y a tout de même des bonnes nouvelles: EDF va passer son câble le 3 novembre et j'ai re-déterré le tuyau de gaz à plus d'1 mètre de la maison: le plombier peut maintenant faire le branchement du compteur GDF au tuyau en polyéthylène (PE) et faire le branchement du tuyau extérieur (PE) de l'extérieur de la maison à la chaudière en tube cuivre. Un petit coup de fil demain permettra de faire le branchement rapidement.
L'escalier n'est pas encore arrivé dans la maison.

23 octobre 2006

Fin de la plomberie

Aujourd'hui les plombiers ont remballé leur matériel et ont fini les derniers détails.
Depuis vendredi, les joints de salle de bains sont faits ainsi que le raccordement de notre sèche serviette. Il reste encore l'installation du receveur de douche et de la baignoire. Mais cela sera fait une fois que l'on aura les clés afin de ne pas être à chaque fois dépendants de l'ouverture de la porte par les entreprises de notre cher constructeur!
Il parait que cette semaine, l'escalier devrait arriver... Mais nous n'avons toujours aucune information de planning ou quoi que ce soit sur la date de remise des clés...
Sinon, nous attendons toujours un rendez vous de chantier... Si demain, aucune nouvelle ne nous est donnée, nous aurons encore une fois recours aux recommandés à destinataires multiples afin d'obtenir ce que l'on souhaite (et aussi notre droit d'avoir une réunion de chantier avant de payer le 3ième déblocage de fonds).
Conseil pour toute personne voulant faire construire une maison neuve, ne passez pas la porte de Demeures de Province, vous allez être déçus par leur équipe chaleureuse , courtoise, à l'écoute des clients et cherchant à satisfaire ceux ci! Vous allez faire des cauchemars... Sans faire de Pub, tous les maisons faites par Extraco dans le lotissement se passent pas mal. Dire qu'on avait hésité de refaire construire avec eux... Au moins le chef de chantier est présent plusieurs fois par semaine sur le terrain, ils vous donnent un planning, la maçonnerie est belle et ne mettent pas 10 mois pour construire. A bon entendeur!

20 octobre 2006

Ravalement terminé


Et voilà, on ne voit plus les parpaings et tous leurs défauts. La maison change enfin et ressemble enfin à une maison.
Le plus amusant avec Demeures de Province, c' est leur mauvaise foie : nous avons demandé par mail un rendez vous de chantier un soir après 18 h et ils nous donnent un rendez vous pour lundi à 11h30 (mail reçu ce soir !). Ils bichonnent leur clients, non?
Mais restons positifs, il ne reste plus grand chose à faire maintenant : finir la plomberie, pose de l'escalier et du placard sous celui ci, le muret de cuisine et enfin tous les détails de finitions. Pour le 9 novembre, ça peut le faire!

19 octobre 2006

Début de ravelement


Hier soir en partant de la maison, rien ne laissait à penser que le ravalement allait commencer! Mais il ne manque à première vu que la façade principale à faire. En tout cas, il y en a partout sur le parking et sur la clôture de notre futur voisin. Il va falloir se plaindre auprès du constructeur...
Ca change de ne plus voir les parpaings ainsi que tous les défauts de joints et la fissure. Est ce fait si précipitamment pour ne pas devoir faire le travail? Je suis mauvaise langue mais tellement réaliste! Mais les photos seront mises au chaud sur des CD et envoyées au cas échéant.

18 octobre 2006

Avancées pas très visibles

La salle de bain est quasi finie au niveau faïence (3 découpes à finir ainsi qu'en dessous du sèche serviette). Il reste aussi les joints pour demain... Mais ça ne sera pas fini pour cette fois ci car Mr Chouquet ne reviendra que lorsque l'on aura les clés 'définitives'!
Sinon, les plombiers continuent de mettre les chauffages en haut avec les tubes de cuivre (et non le PER comme en bas sous la dalle). Ils travaillent bien et sont sympas. Bon point encore pour Sani-Chauf.
Les 'bandeurs' (ceux qui posent les bandes entre placos) ont aussi fini leur travail aujourd'hui à l'étage et dans le garage. Par contre, ils ont laissé leurs déchets partout sur le terrain! De vrais cochons!
Ensuite, l'électricien est passé pour finir son travail.
Enfin, j'ai passé le tuyau d'eau dans la maison et ramené celui du gaz près de la maison. Avant cela, il a fallu creuser 1m sur 90cm pour ramener les tuyaux de la tranchée! Mais c'est fait, il ne reste qu'au plombier à tirer un tuyau jusqu'à la sortie de la maison (dans la gaine prévue) et à GDF de connecter le tuyau au niveau du compteur. EDF pourra aussi tirer son câble à la maison. Mais pour ces 2 derniers, il faut attendre les consuels gaz et électrique.

17 octobre 2006

Reunion de chantier sans le chef...

Sur le terrain depuis 8h, pour avancer dans la salle de bain, la journée a été très mouvementée. Un petit briefing avec l'électricien (un grand pro!) qui a bien expliqué toutes les finesses du montage des volet roulant électriques pour une future centralisation. Ainsi que plusieurs questions pour des ajustements d'emplacements. Vraiment bien. On peut aussi le dire de Sani Chauf et de tous ses employés, sympa et qui bossent proprement. Si tout le monde pouvait être comme eux, la maison serait mieux faite et déjà finie.

Le plus marrant, c'est que Mme Céré est bien venue à la maison pour la réunion de chantier à 10h. Mais le chef de chantier n'était pas là. Mais il a daigné rappeller Mme Céré pour dire qu'il n'y avait pas de réunion de chantier ce matin! Alors que Le directeur connaissait la date ainsi que Mme Céré (via le directeur de Demeures de Province)! Bref, nous sommes vraiment trop 'c...' car nous ne comprenons rien!
Malgré la défection du chef de chantier, nous avons fait le tour de la maison pour voir les 'finitions' (termes SNDC) manquantes: La première, et la plus importantes, est une fissure au niveau du pignon Est.
Cette fissure est présente depuis déjà quelques mois mais je ne l'avais pas remarqué.
Mes les spécialistes l'ont vite vu. Un petit Zoom sur la photos et vous la verrez sur la gauche du fil électrique. Un recommandé est en préparation pour exiger la pose de témoins afin d'observer l'évolution de la maçonnerie.
Sinon, on a repris en photo tous les autres problèmes de maçonnerie (joints manquants, des jours entre les murs et les frisettes PVC...) Les placos en hauts sont assez mal posés avec des bas de murs avec jours avec la pièce adjacente... Ainsi que des placos abîmés.
Sinon, j'ai cherché dans la journée la sortie exterieure des tuyaux d'eau et de de gaz. On l'a retrouvé sur des photos... Ouf, car j'en avais marre de creuser sans rien trouver.
Sinon la salle de bain a bien avancé. La douche devrait etre carrelé demain. Il restera tout de même les joints encore à faire ainsi que toute l'installation de la baignoire.
Enfin la dernière photos est la chambre 'parents'.

16 octobre 2006

Salle de Bain

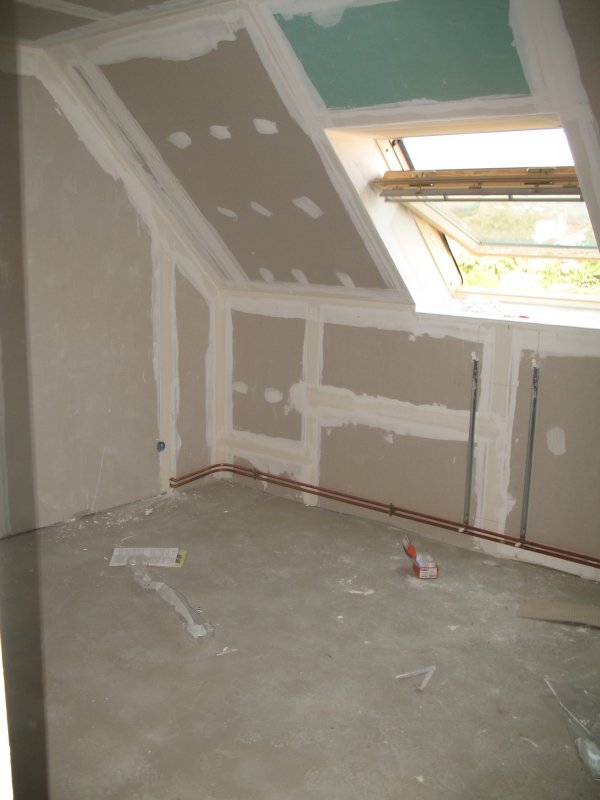

Le carrelage de la salle de bain est en cours de pose. On espère que le carrelage soit fini d'être posé (hors douche) demain soir.
On a découvert quelques "erreurs" du plafond qui culmine dans le coin de la photo a 2m490 mais il est à 2m475 ailleurs... Encore des imperfections de la maison! On cachera cela avec une moulure.
Sinon, les plombiers/chauffagistes sont en train de poser les chauffages et les tuyaux de cuivre en haut.
Demain, il y aura une réunion de chantier. Il va y avoir beaucoup de remarques sur certaines "finitions"! Mais restons positifs, les bandes entre placos sont très bien posés. C'est déjà cela. Il y aura peu d'enduit à faire.

13 octobre 2006

Fenêtre fermée

Ce soir, la fenêtre a été fermée et il y a eu des placos de faits (de la laine de verre est présente dans la maison). Le haut doit être "corrigé"!
Lundi matin 9h, rendez vous avec notre artisan et le chef de chantier. Ca va aussi avancer dans la salle de bain la semaine prochaine!

12 octobre 2006

Match nul?


Après un coup de fil au directeur de Demeures de Province ce matin, les conditions ont changées: nous n'avons pas les clés (mais ils ne les donnent plus aux les clients maintenant avant la remise définitives !?) par contre, notre artisan pour la salle de bain et la cuisine pourra rentrer et faire son travail en parallèle des plombiers la semaine prochaine. Ayant déjà reporté mes congés à partir du 9 novembre, je vais prendre des RTT pour être présent avec Mr Chouquet à l'ouverture de la maison lundi matin, à la réunion de chantier mardi matin. J'en profiterai pour donner un coup de main à un ancien collègue de Philips Louviers. La deuxième semaine de travail sera reportée après la remise des clés en novembre.
Le revirement de conditions nous arrange mais nous interpelle: est ce la menace de devoir changer le carrelage? Est ce la non possibilité de mettre la maison en conformité avec les plans (travaux à la charge du client)? En tout cas, le directeur a bien contredit son chef de chantier. Bref, le principal, c'est que ça s'arrange.
Et puis, étant des clients chiants, nous avons toujours à redire. Aujourd'hui (et depuis hier) une fenêtre à l'étage est ouverte. C'est dommage avec les orages qui tombent la nuit! Ca n'est pas de notre faute si les ouvriers font mal leur travail et que le constructeur ne suit pas son chantier!

11 octobre 2006

Coup de Pute

Eh bien, comme on s’en doutait, Les Demeures de Province ont été fidèles à leur image…
Nous n’aurons pas le passe afin que l’artisan puisse faire ses travaux. Le chef de chantier nous a appelé, il y a quelques minutes, pour nous annoncer que le directeur ne voulait pas nous le donner. Nous feraient-ils payer les coups de gueule et les critiques ? Non, ils ne sont pas comme ça… C’est de la discrimination car nous avons des témoignages de personnes qui ont fait construire avec eux et qui avaient eu le passe…
Bref, nous sommes dans la merde mais eux aussi vont l’être car de ce fait, nous allons leur faire défaire le carrelage qui devait être posé en décalé et qui a été posé droit. J’ai eu la confirmation du chef de chantier comme quoi lors de la MAP (1ière Réunion de Mise Au Point technique), le carrelage avait été demandé en décalé mais que sur les plans du carreleur, c’était écrit en pose droite… Qui a changé ? Bref, ce que nous craignions est arrivé mais on ne va pas se démoraliser plus et on va essayer de gérer…

10 octobre 2006

Carrelages finis

C'est avec stupeur que l'on a découvert que le carrelage avait été fini aujourd'hui: les découpes et les plaintes étaient posées. En plus, les joints étaient terminées. C'est incroyable la vitesse.
Par contre, il n'y a pas eu de miracle: Pas de nouvelles de Demeures de Province! On va dire que c'est normal... Demain, on va redemander et on épuisera le forfait jusqu'à l'obtention des clés pour lundi matin au plus tard!

09 octobre 2006

Carrelages posés

On va encore nous accuser d’être de mauvaise humeur alors que le chantier avance mais, comme on peut le remarquer sur la photo, le carrelage est posé ‘droit’ alors qu’une pose décalée avait été prévue à la première réunion de chantier et confirmée lors du coup de fil pour la plus value des carrelages… On nous en veut ou ce sont vraiment des incapables ! C’est la qualité des constructions normandes peut être !
Sinon, j’ai appelé ce matin notre cher constructeur pour avoir une réunion de chantier afin de vérifier les défauts (non les avancées) de la maison. Ca fait tout de même plus d’1 mois que nous n’avons pas pu voir ce qui n’est pas conforme à l’intérieur ! Le chef de chantier ne rentre que demain soir à son bureau. Mais heureusement ? Mme Céré est là pour nous filer un coup de main pour la réunion et pour avoir les clés. Elle peut faire des miracles, même si elle ne s’appelle pas Joséphine !

07 octobre 2006

En attendant lundi

Encore rien de neuf sur le chantier: le réagréage est maintenant sec.J'espère que le carrelage commencera à être posé en début de semaine, autrement, la semaine suivante sera galère avec la pose de la salle de bain, de la cuisine...
Que va faire Demeures de Province? Nous empécher d'avancer ou jouer le jeu? A voir la semaine prochaine...

05 octobre 2006

Séchage

Aujourd'hui, personne n'est passé sur le terrain. Ils doivent laisser sécher le réagréage. J'espère que demain, du carrelage pourra être posé!

04 octobre 2006

Préparation du carrelage

La dalle avant le carrelage a été faite: le réagréage a été coulé dans tout le RDC. Enfin, la gouttière manquante a été posée.
Je ne sais pas combien de temps cette dalle doit sécher! Si quelqu'un peut donner un ordre d'idée, ça serait sympa.

03 octobre 2006

Le chantier cale

Personne n'est venu dans la journée (du moins rien de neuf visible). Par contre, le Velux de la salle de bain à l'étage a enfin été fermé hier soir! Le coup de fil a pour une fois été efficace. Il faut dire que 3 jours pour fermer un velux, c'est beaucoup!
Il ne faudrait pas que le carreleur ne prenne trop de retard car dans 13 jours, des travaux intérieurs sont plannifiés. Ils ne donneront pas les clés tant que le carrelage n'est pas fini afin de ne pas le déformer tant qu'il n'est pas sec... Je sens que ça sera tendu dans une semaine.

02 octobre 2006

Toujours la même chose

Devinez quoi, le velux de la chambre est bien abaissé mais celui de la salle de bain en haut est toujours grand ouvert! On se moque de qui? J'ai donc rappellé mon cher constructeur... Il vont faire quelque chose. Mais quand?
Sinon, le carreleur est peut être passé pour continuer la réagréage mais il n'a pas encore tapé dans son stock de sable ou de ciment... Donc, pas de pose aujourd'hui.

01 octobre 2006

Incapables

Je n'ai pas pu mettre de message hier à cause d'un petit problème technique du PC, mais je suis passé hier matin au terrain pour voir si le carreleur était présent comme l'avait affirmé le chef de chantier de Demeures de Province ainsi que pour vérifier si les velux étaient bien refermés. Or, rien n'était vrai.
Les velux étaient toujours bien ouverts et pas la trace d'un ouvrier dans la maison. J'ai donc appellé notre cher constructeur pour qu'il vienne fermer les 2 velux ouverts. Je suis tombé sur un commercial qui m'a dit bien sur... Et je lui ai demandé si il savait où était la maison. Il m'a dit non et qu'il ne pouvait rien faire! Voila encore une fois le vrai visage de Demeures de Province qui dit oui mais qui se fout de la tête de ses clients! Evitez à tout prix ce constructeur normand...
Sinon, les dernières courses pour la maison ont été faites: parquets pour 3 chambres en haut, le bureau en bas et toute la peinture ainsi qu'un peu d'enduit. Il ne reste que quelques sacs d'enduits ou robinets de salle de bain. Dans 15 jours, les travaux 'personnels' à l'intérieur vont commencer!

29 septembre 2006

On ne voit pas le travail!

Mais ils sont venus. Ils ont du faire le réagréage dans la salle de bain en haut (des sac ont été utilisés aujourd'hui). D'après un voisin, les ouvriers se sont pris une bonne douche en débranchant leur tuyau d'eau sur celui dehors. Il parait que c'était assez marrant! En tout cas le vrai début de la pose du carrelage sera lundi.
Sinon, les vélux sont ouverts en haut! Dommage car il est tombé une belle averse en fin d'après midi. Mais des pluies orageuses sont prévues pour le week end. J'ai prévenu notre cher constructeur qu'il fallait qu'il vienne fermer les fenêtres! Il serait dommage de recommencer le réagréage voir les placos s'il y a une petite innondation! Et comme d'habitude, nous n'avons pas de nouvelles (ainsi qu'aucune réaction ou nouvelle du coup de fil lundi soir à propos du sable volé ainsi que de notre terrasse parking pour camions!).
Enfin, nous n'avons toujours pas de nouvelles du dernier recommandé envoyé lors de la réunion de chantier au début du mois. C'est ça aussi Demeures de Province: le respect du client!

28 septembre 2006

Encore des bandes...

Aujourd'hui, les bandes devaient encore être posées mais elles devraient être finies ce soir. D'autres ouvriers remettaient les tuyaux en PER en place avant le carrelage. Les carreleurs devraient commencer demain. Les carrelages sont arrivés dans le garage. Il ne reste plus qu'à...
Par contre, la barre de fer est toujours présente dans la chambre 4 et rien n'est encore fait sur ce dernier problème. Il reste encore un peu de temps maintenant pour le résoudre.

27 septembre 2006

Les travaux continuent

Après une 'pause' hier, la 'pose' des bandes continue. Il en manque encore dans l'entrée et peut être en haut, mais ça a bien avancé. Le plafond dans le garage est aussi mis en place. Autre bonne surprise, une partie du matériel des carreleurs est arrivée : sable et ciment. A première vue, le carrelage n'est pas encore arrivé mais la dernière ligne droite est en vue.

25 septembre 2006

On repart

Aujourd'hui, des travaux visibles ont été effectués: les cloisons des chambres 5 & 6 sont posées et les bandes entre placos sont en cours de pose. Le haut a l'air d'être bientôt fini (à part les cloisons juste posées). Il n'y a pas de traces de carrelage mais ça ne devrait pas tarder.









Il doit aussi y avoir la modification de la barre de fer dans la chambre 4. Il y a eu en plus une camionnette d'entreprise qui faisaient de l'isolation. Mais celle ci a certainement oublié de prendre son matériel car ils ont embarqué mon tas de sable! Et enfin, pour ne pas se fatiguer, ils montent avec leur camion sur la terrasse! J'ai donc appellé illico notre cher constructeur pour réclamer qu'ils remettent le sable volé et qu'ils utilisent l'entrée par le garage! C'est vrai quoi!

23 septembre 2006

Doit mieux faire

La maçonnerie du muret d'entrée n'est pas très droite! Mais bon, c'est trop tard. Pourtant, j'y ai passé pas mal de temps! Quand tous les autres travaux seront finis, il faudra enlever les 'chapeaux' et les remettre. Ca ira temporairement.
Sinon, je n'ai pas vu de changement dans la maison... On verra lundi si ça repart.
(suite portail)

21 septembre 2006

Arrêt temporaire

Hier, des ouvriers sont passés sur le chantier mais auourd'hui, personne n'était présent. Les cloisons entre les chambres 5 & 6 n'étaient pas faites hier. Nous pensons que le plaquiste ne repassera que lorsque la solution de la modification de la charpente sera connue et faite afin de refaire les placos dans la chambre 4. En tout cas, ça n'empèchera pas le carreleur de venir faire le bas.
Enfin, les lenteurs banquaires sont levées ( presque 3 semaines pour débloquer les fonds)! On était déjà en froid avec le constructeur et c'est maintenant la banque qui déconne... Mais bon, c'est résolu!

19 septembre 2006

Plomberie en cours

Aujourd'hui, les électriciens et les plombiers étaient présents. Les prises sont en cours de montage mais les éléctriciens ne pourront pas faire en haut sur les pièces non finies ainsi que dans la chambre 4 (à cause de la poutre en ferraille). Mais Demain, cela devrait être fait.
La plomberie avance doucement mais tous les chauffages en bas ont l'air d'être raccordés. Ils en auront encore quelques jours cette semaine et ils repasseront après le carrelage pour fixer les radiateurs et finir les pièces d'eau. Pour l'instant, ça avance bien! Ils faut dire qu'il ne faut plus laisser le chantier vide pour respecter les délais légaux... Et ils le font, quand ils veulent!
Toujours pas de photos aujourd'hui car Blogger déconne encore... Tant pis!

18 septembre 2006

Enchainement prodigieux

Ca va faire 2 semaines de travail continu sur le chantier! Les cloisons entre les chambres 5 et 6 ne sont pas posées mais il semble qu'il ne manque que cela. Désolé, pas de photos ce soir car Blogger (l'hébergeur) a quelques soucis pour l'envoi de photos.
Sinon, grosse surprise, le plombier est en train de tirer des tuyaux en PER pour les chauffages.
Enfin, nous avons eu un coup de fil du constructeur pour annoncer qu'il allait y avoir une solution pour la charpente. Bref, le chantier ne va pas rester bloqué! Mais nous ne connaissons toujours pas quelle sera la solution! Et pour finir en beauté, le carreleur pourrait arriver sur la maison la semaine prochaine (avec plus d'une semaine d'avance!). Que demande le peuple? Seulement que ca se passe mieux et plus vite avant de se fâcher!
Sinon, demi mauvaise nouvelle, le devis pour une pose de la cloture est tombée: 30% supérieur au budget prévisionnel... Dommage, je sens que je vais devoir le faire moi même. Ca n'est pas que c'est dur mais c'est long: un WE de plus!

16 septembre 2006

Suite du terrassement

Aujourd'hui, il était prévu d'étaler les terres derrière la maison et de creuser les tranchées pour les arrivées EDF, GDF, PTT, eaux ainsi que le branchement du portail. Cela a presque été fait car le maçon n’a pas bien fait ses entrées/sorites des câbles. En plus, n’ayant pas les clés, nous n’avons pas pu rentrer dans la maison pour faire passer le tuyau d’eau et de gaz. Mais en tout cas, tout est prêt pour que les connections soient effectuées.


Une fois que toute la terre était étalée, le terrassier en a profité pour décaper la terre devant le garage afin de préparer l’allée, tant que le grillage n’est pas posé. La préparation bitume ne sera faite que début novembre. Il est content car il aura presque 150m² à faire. La terre supplémentaire ira chez Renaud (bonne fête !) pour combler un beau trou dans son terrain.
Par contre nous avons toujours un nouveau gros tas de terre en attendant…
(suite portail)

15 septembre 2006

A moitié

Je n'ai pas pu voir les placos mais ils sont passés car le bas à l'air d'être terminé. Par contre le maçon est passé! Mais il a fait les choses à moitié: l'ancien trou du vide sanitaire a été recouvert d'une peinture hydrofuge, les rebords des portes et fenêtres ont été bien rebouchées mais le trou de la poutre en bois de la façade a été rebouché comme les pignons (n'importe commnent!), les trous dans les parpaings sont encore intacts et certains joints inexistants...
Il y a eu la moitié des 2 tas de détritus qui sont partis en fumée mais il restait encore beaucoup de bois et de cartons! J'ai mis 1h30 pour trier ce qui pouvait bruler, ramasser tous les morceaux éparpillés sur le terrain et mettre sur la terrasse le reste des plastiques et ferrailles. Il reste encore les tuiles cassées ainsi que le tas de sable + ciment du maçon d'il y a 15 jours à dégager demain matin quand le terrassier passera faire les tranchées et étaler le tas de terre à l'arrière de la maison.

14 septembre 2006

Le plein d'ouviers

Aujourd'hui, ils sont venus à 5! Il y avait 4 plaquistes (société MIC) et un électricien). Le bas était, à midi, quasiment terminé et il ne manquait en haut presque uniquement les cloisons. En plus, ils étaient sympas! Eux aussi trouvent que le chef de chantier n'est pas terrible car ils ont les infos au dernier moment ou plus généralement trop tard. Ils venaient d'apprendre que la barre de fer dans la chambre 4 allait être enlevée (c'est une bonne nouvelle mais nous ne sommes pas encore mis au courant par le constructeur). Les quelques erreurs observées étaient déjà en cours de correction.
S'ils étaient encore à 4 demain, les placos pourraient être finis demain soir. Sinon, cela sera pour lundi ou mercredi prochain.
Le travail a l'air d'être bien fait.
Demain soir, je crains que le terrain soit encore un gros dépotoire... Mais on va être positif et on va rêver que le constructeur fera au moins un peu le ménage sur le terrain! C'est beau l'utopie.

13 septembre 2006

Et un de plus

La maison avance toujours. Les portes en bois apportées hier sont déjà en partie posées pour la chambre 1, la salle de bain et les toilettes. La porte du placard et de l'entrée du cellier seront peut être posées demain.
N'ayant pas pris l'échelle, je ne sais pas comment avance le haut mais une plaque de placo se trouve posée devant la fenêtre au dessus du garage: il y a donc théoriquement des placos en cours de pose là bas.

12 septembre 2006

Encore présents

Ca bosse toujours dans la maison. Les cloisons en bas sont bientôt finies et les contours en haut sont presque finis. Au dessus du garage, il n'y a que l'isolant et les plafonds. Théoriquement, pour la fin de semaine, ça devrait être fait.
Mais il y a un 'mais'... Les placos sont posés dans la chambre avec le problème de la barre en fer... On avait demandé que cela ne soit pas posé afin de pouvoir vérifier que les modifications de charpentes soient bien effectuées... On ne peut pas faire confiance avec le constructeur qui ne nous a toujours pas répondu.
Par contre, nous avons reçu un courrier de l'UNCMI qui nous dit, en substance, que l'on a le droit de payer en la fermant même si le constructeur fait mal son travail. Il n'y a qu'à la fin des travaux où l'on peut l'ouvrir en y mettant des réserves sur la maison et les problèmes. C'est beau le syndicat de la construction! Et dire qu'ils font la promotion de la construction de qualité...
Nous avons fait une réponse en expliquant la surdité de notre constructeur devant nos questions et son non respect de son cahier des charges. La suite pour bientôt...

11 septembre 2006

Et 5 de suite!

Voila le record égalé: 5 jours sans arrêt de chantier. Bravo. Demain, le record est battu.
Il y a une note encore plus positive, c'est que le plaquiste utilise des sacs poubelles pour mettre tous les déchets de placo. Je doute tout de même que le terrain sera propre vendredi soir. Une facture sera envoyée au constructeur qui ne respecte pas son devoir de nettoyage (ce qui était précisé dans le recommandé de la semaine dernière) afin que le terrassier puisse travailler samedi.
Le travail effectué à l'air d'être correct (on verra mieux demain soir): les murs du bas sont couverts et des murs interieurs commencent à être posés. En haut, la laine de verre est posée et des placos sont visibles (en dehors de la partie de la charpente à revoir).
A ce rythme là, SNDC Demeures de Province pourrait tenir son délai! Soyons positifs, on va y croire!

08 septembre 2006

Bientôt le record en vue

Il y a eu les plaquistes encore aujourd'hui. Le bas n'est pas encore fini mais le haut est aussi commencé. Il nous semble qu'ils commencent à mettre les plaques entières et finiront par les découpes. Ils en auront pour encore une semaine. Ils peuvent donc battre le record de Demeures de Province qui est de 5 jours d'affilés!
Sinon, le petit point négatif du jour, il y a encore une fenêtre ouverte à l'étage... Théoriquement, il ne devrait pas pleuvoir du week end...

07 septembre 2006

3ième jour d'affilé

Pour ceux qui ont cherché sur la photo d'hier, ce sont les gouttières qui sont arrivées: c'est très difficile à voir car elles sont en zinc, couleur tuile. On les voit mieux sur la photo du jour. On voit aussi les tuiles à douilles ainsi que les tuiles fétiaires qui manquaient la semaine dernière.
Ce midi, au passage sur le terrain, quelle surprise de voir encore une fois du monde dans la maison. Cette fois, se sont les placos qui étaient en cours de pose: le plafond et la moitié des murs en bas étaient déjà posés. Il y a bien un petit film mais il n'est pas possible de le mettre sur 'Blogger'. Demain, on fera des photos.

06 septembre 2006

2ième jour de suite

Aujourd'hui, 2 corps de métier sont venus. Sur la photo, ça n'est pas évident mais le plus se voit sur l'arrière et sur le coté Ouest. Je mettrai les photos plus explicites demain... D'ici là, tentez votre chance.
Sinon les recommandés sont partis et Demeures de Province est prévenu. Pour une fois, ils ont appellé pour la plus-value du carrelage: ils annoncent 671Eur. On avait calculé entre 300 et 400Eur (car il y a peu de choix dans la gamme 'standard' qui est assez moche et la plus part des pleintes sont avec un supplément de quelques Euros le mètre linéaire)): Après avoir rappellé, la facture est descendue à 389Eur... Le carrelage choisi dans le séjour il y a quelques mois (cf Carrelage)n'était plus maintenant dans la gamme! Est ce notre faute si le constructeur est en retard?
Heureusement, ils n'ont pas fait de problème pour corriger la petite erreur.
